揭阳35千伏五云线路改造工程竣工投产!2.8万用户停电“零感知”


凌晨零点,顶着寒风,揭阳市揭西县岭丰村的高山上一派热火朝天,发电机、机动角磨机轰轰作响……据南方电网广东揭阳供电局消息,1月12日,35千伏五云线路改造工程竣工投产,实现了单回路改双回路增容升级,揭西五云、上砂两镇2.8万用户停电“零感知”。此次改造解决了揭阳市揭西县两座35千伏变电站唯一供电通道线路残旧、网架薄弱问题,大大改善该区域的电网结构。

近年来为助推乡村振兴,为“百千万工程”提供充沛电能,南方电网广东揭阳供电局党委持续聚焦群众用电问题,千方百计为群众解难题,组建改造工程攻坚小组,抽调业务骨干全力以赴开展好增容改造工作。

为缩短35千伏五云线路改造工程施工工期,最大程度减少民生影响,揭阳供电局生产技术部党支部联同调控中心党总支组织该局输电管理所党支部、变电管理所党委及揭西供电局党委召开专题会议,优化施工方案,综合谋划设备消缺、规范化检修、试验和定检等,以小时为单位计划好所涉及的每一个作业点,避免重复停电,实现工作无缝连接,高效运转。

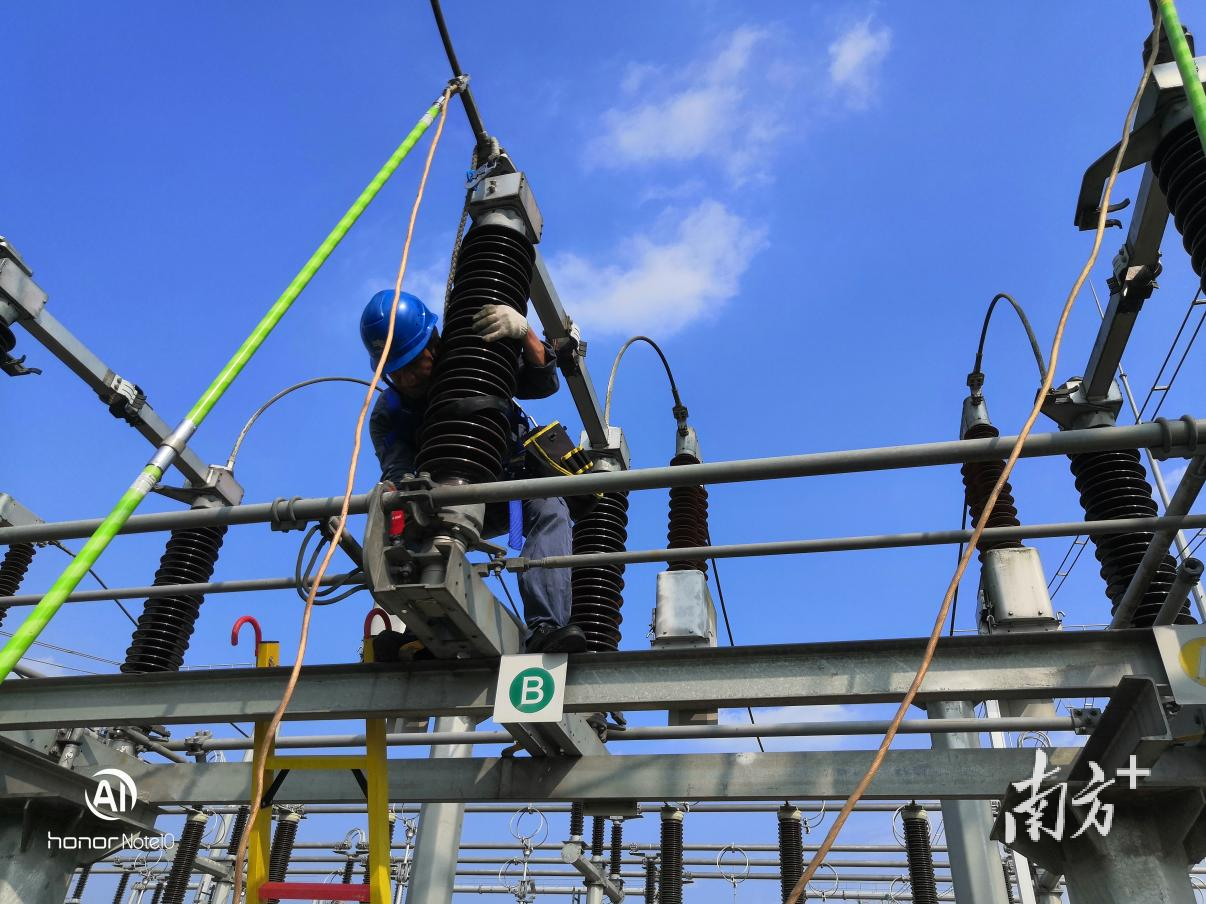

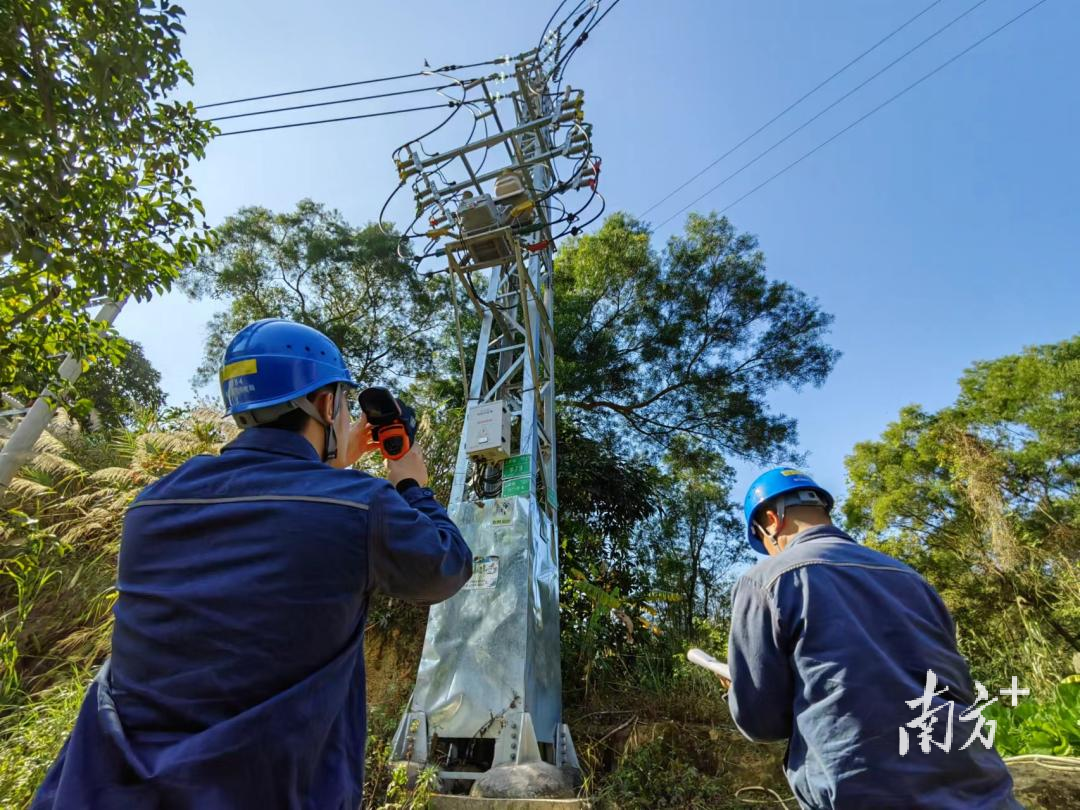

据悉,该改造工程的线路改造过程揭阳供电局采用了“前中后”协同联动施工管控模式。为提升上砂变电站供电通道容量,停电施工前,调控中心组织优化清河站双回线路的供电路径,细化安排水电出力顶峰,避免线路过载;揭西供电局对清河、五云、上砂站等5回关键10kV线路进行巡视测温,及时消除刀闸发热缺陷;榕城供电局、普宁供电局主动调派10千伏发电车应急备用,确保两镇用户用电。施工期间,针对线路末端可能存在低电压问题,调控中心主配网调度班重点对五云变电站、上砂变电站10千伏母线电压连续24小时不间断监测,确保线路电压质量满足要求。施工完毕后,该局输电管理所派出党员骨干采用实时验收方式进行质量全程管控,确保线路零缺陷顺利送电。

最终,上砂变电站的停电时间缩短至40小时,五云变电站停电时间缩短了12小时,顺利实现揭西五云、上砂两镇2.8万用户停电“零感知”。

据了解,35千伏五云线已运行26年,全线单回路架设共30基水泥杆塔。该线路为35kV五云变电站、上砂变电站唯一供电线路,难以长时间停电,改造的新路径需整体偏移原线路。“其中有1基新建杆塔由于地形限制处于原线行下方,组立施工需要停电才能开展。经过施工方案优化,我们首次采用夜间组塔的方式,将原计划4天的工期缩短到2天半,主配协同确保用户供电。”揭阳供电局输电管理所副总经理杨树介绍。

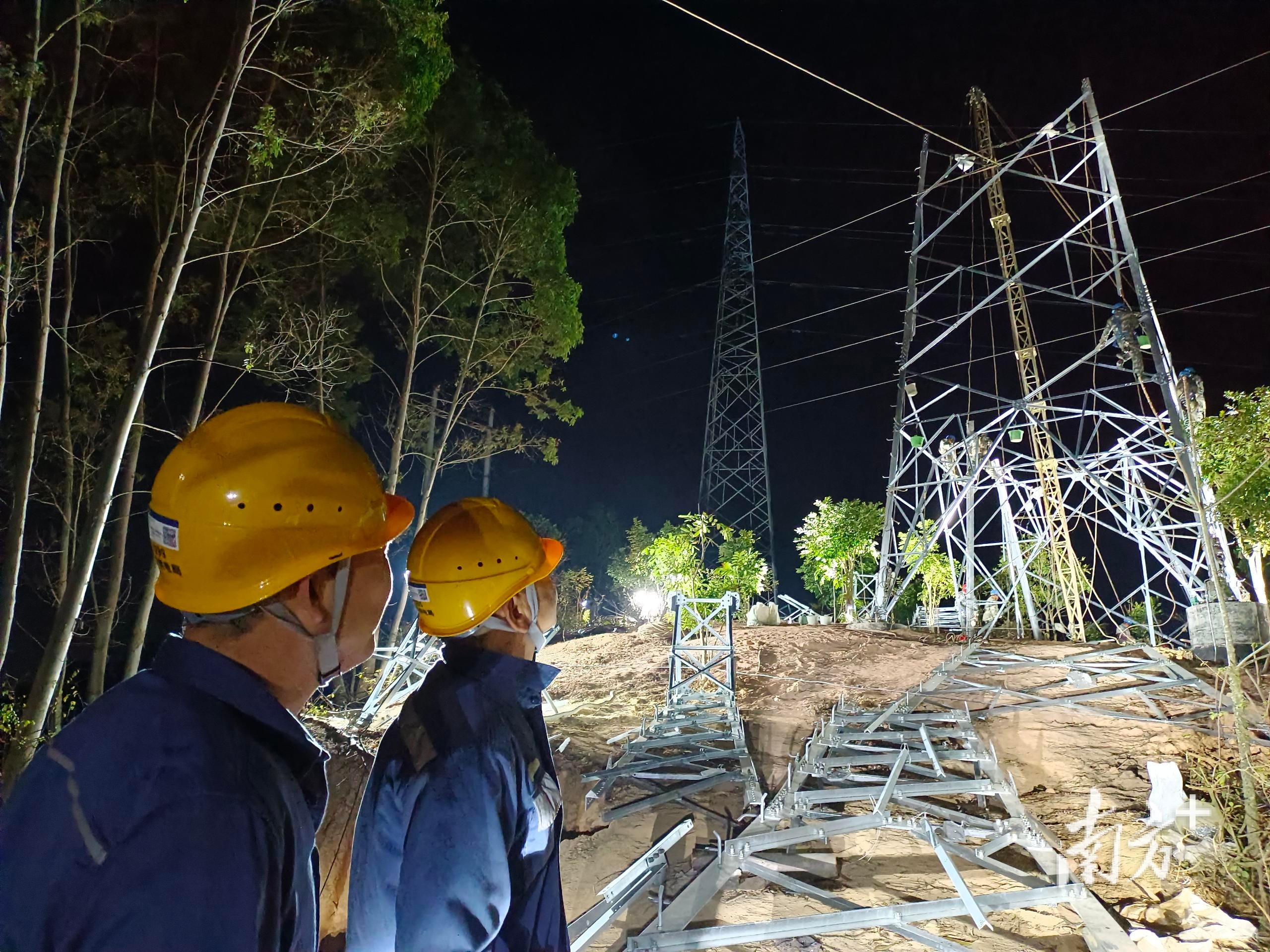

在施工现场,当工作负责人接到35千伏五云线已处于检修状态的许可后,输电线路工作人员顶着寒风,开始了P7铁塔的组立工作,12个小时后即完成了全高32.1米杆塔的组立,为后续架线等工作争取到了宝贵时间。

五云线路改造新建铁塔24基,其中包括电缆线路0.216km。“这次改造工程虽然工程量不大,但是涉及类别繁多,包括架空线路建设、架空线路迁改、电缆线路建设、开关柜接入、站内设备安装、通信光缆接入中控室等,停电施工时间长,作业计划复杂。”杨树表示。

为了防范风险,夜间作业期间揭阳供电局增设了大功率射灯为施工场地提供照明,出动30名党员进行不间断现场监督,及时纠正不安全行为,提醒疲劳人员的轮换休息,确保施工作业安全无隐患。

揭阳供电局表示,下一步将持续聚焦人民群众“急难愁盼”电力服务问题,坚持把人民至上作为工作的出发点和落脚点,在确保电网改造高质量完成的同时,提升主配网综合停电管理水平,满足人民群众日益增长的用电需求。

【整理】唐楚生 张冰纯 通讯员 方虹 谢琼波 陈衡涛
