领导挂帅推进征拆,南海七镇街“虎”力全开


开局即攻坚,起步即冲刺。今年一季度,南海七镇街征拆部门“虎”力全开,镇街主要领导挂帅,攻坚克难力促重点基建项目征拆工作如期有序推进,以此加速南海各项重点基础设施项目落地,为南海虎年开好局、起好步提供有力支撑。

南海区领导组织相关部门现场考察大沥镇重点项目。

南海区领导组织相关部门现场考察大沥镇重点项目。

◉桂城

海五路西延线完成征地,7项目全部完成交地

刚刚过去的3月,桂城街道拆除了影响泰山路主线雨、污水施工的房屋,并交付施工用地,保证雨、污水管敷设。同时,影响该路重要施工节点的西三涌箱涵的一间房屋已签订补偿协议并拆除。

在桂城重点基础设施建设项目征收推进表上,海五路西延线(文华北路—南一路)征地任务已完成,3月份新增拆迁2.6万平方米。除此之外,佛山地铁2号线、3号线,佛江高速公路、番海大桥、南海新交通、海五路西延线(南海段)、文华北路北延线工程在桂城范围内的交地完成率均为100%。

◉九江

部门联动解决管线迁改问题,两大重点项目已交地

S269清龙线九江段主路改造工程项目涉及道路两旁沿线众多管线迁改,尤其是供电线路的迁改工作尤其重要。穿越佛开高速段电力线路迁改必须结合供电局基建工程同步实施。由于该段穿越路基施工方案专家评审未获佛开高速公司同意,导致项目供电线路整体迁改工作受阻。

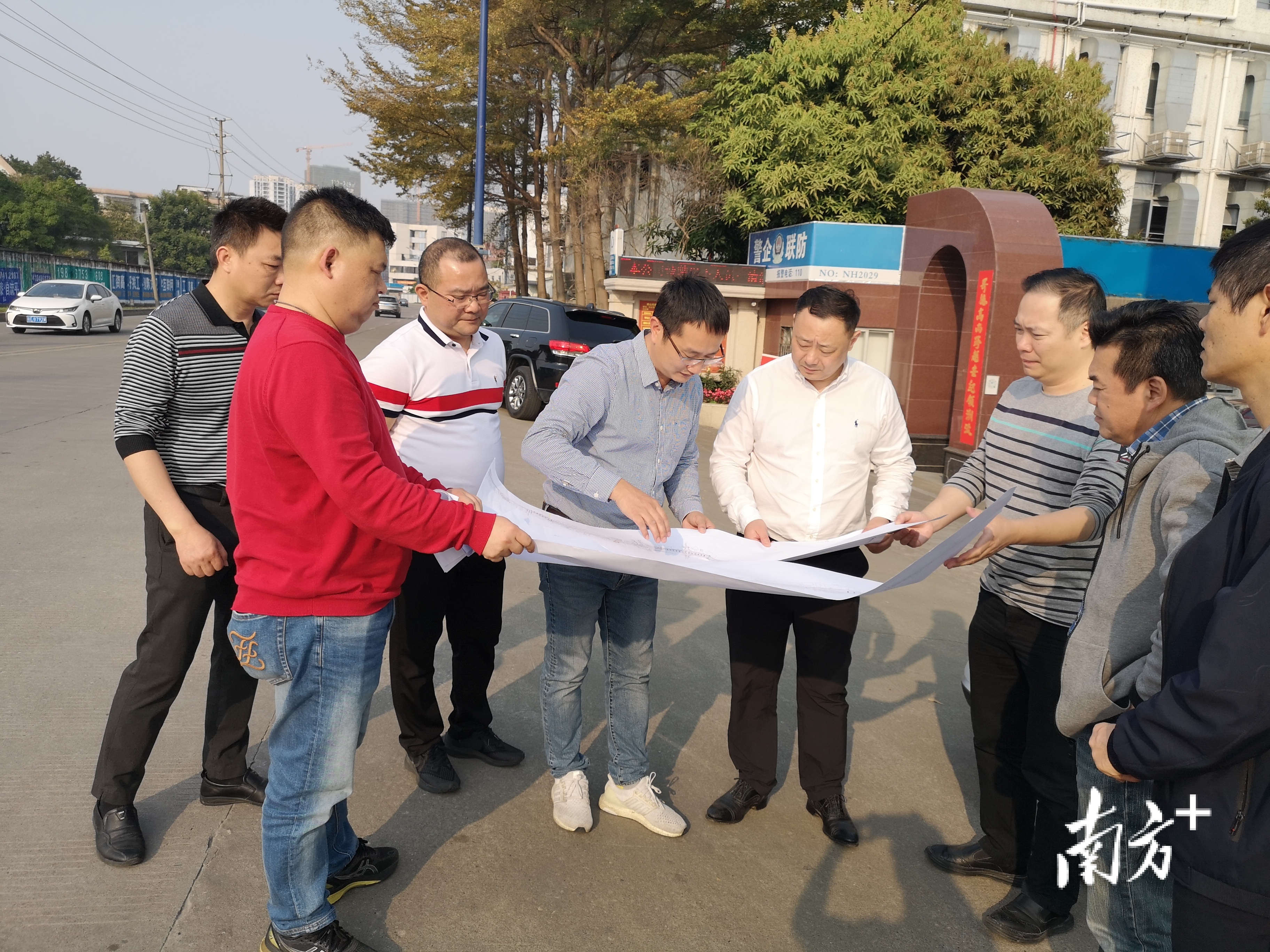

2月16日,南海组织相关部门到九江镇调研重点项目征拆工作情况,逐一对项目征拆难点进行分析,提出意见和建议。

2月16日,南海组织相关部门到九江镇调研重点项目征拆工作情况,逐一对项目征拆难点进行分析,提出意见和建议。

为解决上述问题,今年1月,区、镇征拆部门联合召集包括南海区道管处、项目施工单位、南海区供电局及供电线路迁改施工方代表现场勘查、研讨,与会各方同意对供电迁改方案变更为改造既有清龙路电力通道穿越佛开高速,并确定供电线路迁改方案,有效推进迁改。同时,明确与会各方的职责,解决供电线路迁改的工作衔接问题,确保供电线路后续迁改工作能够顺利、快速推进。

截至目前,九江镇两大重点基础设施建设项目S269清龙线九江段、龙翔大桥及引道工程均已100%交地。

◉西樵

攻坚三大重点基建项目,季华路西延线厂房清拆完成

今年一季度,西樵围绕龙翔大桥及引道工程、季华路西延线工程、S269清龙线主路改造工程3个区级及以上重点基础设施项目进行攻坚,在三大项目的征拆、管线迁改及施工协调问题上有了新的突破。

龙翔大桥及引道工程及季华路西延线工程全面完成征地,并完成项目厂房的清拆工作。S269清龙线九江段主路改造工程西樵段影响道路施工的供水管、通讯线、绿化已经全部完成迁移,提供场地进场施工。

◉丹灶

做实做细前期工作,多个重点项目取得新突破

今年一季度,丹灶通过跨部门联动,做实做细征收前期的意见征集及方案制定工作,多个重点基础设施建设项目征收取得新突破:季华路西延线工程新增完成征地20.56亩,征地任务全部完成,新增交地345.42亩,交地完成率已达90%。

除此之外,塘西大道三期南延线、金石大道西延线、中线公路工程博爱路二期项目在丹灶范围内的征收土地,均已100%完成交地。

◉狮山

最大化保障被征收方权益,23个项目有序推进

南海54个在建重点基础设施建设项目中,23个涉及狮山,任务艰巨。但在狮山镇最大限度保障被征地方合法利益的前提下,各项征拆工作稳步推进。

3月3日,南海组织相关部门到狮山镇横岗社区现场察看佛山西站动车运用所回迁安置地,了解相关规划内容。

3月3日,南海组织相关部门到狮山镇横岗社区现场察看佛山西站动车运用所回迁安置地,了解相关规划内容。

今年一季度,粤桂黔高铁经济带合作试验区(广东园)中线公路工程工贸大道段二期项目新增交地共125.84亩,交地完成率提升至59%;三期项目新增完成征地3.08亩,新增交地53.87亩。

此外,广佛肇高速、广珠铁路货场(官窑物流园)、广珠铁路官窑站至一汽-大众厂专用公路工程、南海区人民医院新院区配套道路工程在狮山范围内的土地征收工作已全部完成并交地;地铁3号线、禅西大道北延线立交工程、佛清从高速公路南段、塘西大道三期南延线(S263广海大道—进港路段)、广佛环线南环段等项目征地交地率均已超过九成。

◉大沥

用心用情解决群众诉求,高效推进征拆进度

3月22日,广佛新干线佛山一环隧道工程主线正式通车。同一月份,广佛又一新通道——广佛大桥系统工程(一期)项目基本完成征地协商工作,提供74.11亩先行用地,交地率达86%。

帮助被征拆户就业、在政策允许的范围内满足被征拆户子女入读需求,在工作之余用私家车搭着被征拆对象到回迁安置区看房看环境……大沥镇征收办工作人员在依法征拆的基础上,用心、用情解决被征拆对象的诉求,高效推进镇内重点基础设施建设项目进度。除上述两大项目之外,佛江高速公路和顺至陈村段、文华北路北延线工程、桂澜路北延线一期工程、广佛出口放射线二期等重大项目在大沥范围的征地,均已100%完成交地。

◉里水

“超预期”服务村居赢信任,项目方提前进场施工

今年一季度,桂澜路北延线一期、二期工程里水段已完成全部141.09亩的征地任务,其中一期工程农用地部分已达到交付条件,剩余厂房租户已搬空,准备交付施工。

除此之外,今年1月,南海区有轨电车里水示范段、里水镇环镇北路工程(佛山一环—东秀路)项目、里水镇环镇北路工程项目(里官路至佛山一环段)、里水镇草场工业大道与里广路改造项目四大项目计划征地904亩,已完成其中782.86亩的征收工作,764.64亩已交地,交地完成率达85%。其中,南海区有轨电车里水示范段途经的草场、胜利两个农村社区,已提供场地给施工方进场施工。

有轨电车带来的可预期收益增长是一方面,更为重要的是,在征收过程中里水镇征收办对于村居利益的保护,以及征拆过程中为村居提供“超预期”的精神文明建设、环境改善等服务,赢得了村民的信任,有力推动了镇内各个重点基础设施建设项目的征地工作落地。
