记者获悉,4月21日晚,南方电网广东阳江供电局阳西电厂#1#2 机组改接入220 千伏电网工程B线全面投产。

据悉,广东华厦阳西电厂位于阳江市阳西县溪头镇清湾仔,2009年建成#1、#2机组,装机容量1200兆瓦,原接入阳江500千伏电网。为进一步解决阳西电厂送出需求,优化电网结构,满足阳江地区中长期负荷发展需要,阳江供电局开展建设阳西电厂#1#2 机组改接入220 千伏电网工程。

该工程B线将回隆变电站至登高变电站的220千伏单回线路(乙线)改接入阳西电厂,并新建阳西电厂至220千伏登高变电站另1回线路,形成阳西电厂(#1、#2机组)至登高变电站2回线路。加上去年投产的A线,阳西电厂#1#2 机组改接入220 千伏电网工程已建成220千伏出线4回,共新建线路约63公里。
据了解,阳西电厂#1#2 机组改接入220 千伏电网工程B线于去年4月23日开工。“本期共投资1.2亿元,线路新建铁塔110基,新建线路约44公里,途经阳西县溪头、上洋、织篢、程村四个镇,部分铁塔在牛大力养殖基地场地内,青赔压力大,在当地镇政府的牵头与协助下,多次与用户沟通,完成了该处青赔难点工作。”阳江供电局项目管理中心项目经理黄超潮表示。

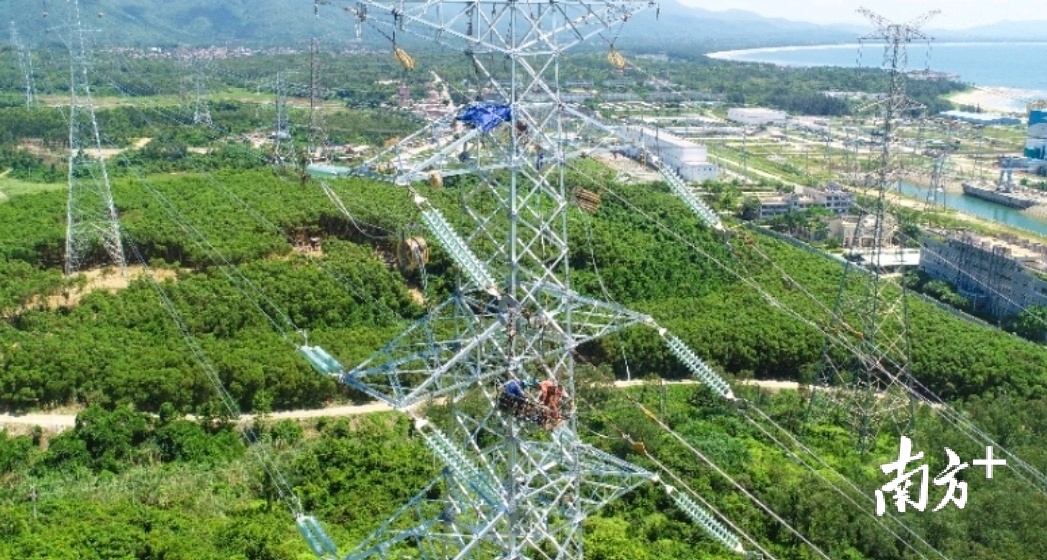

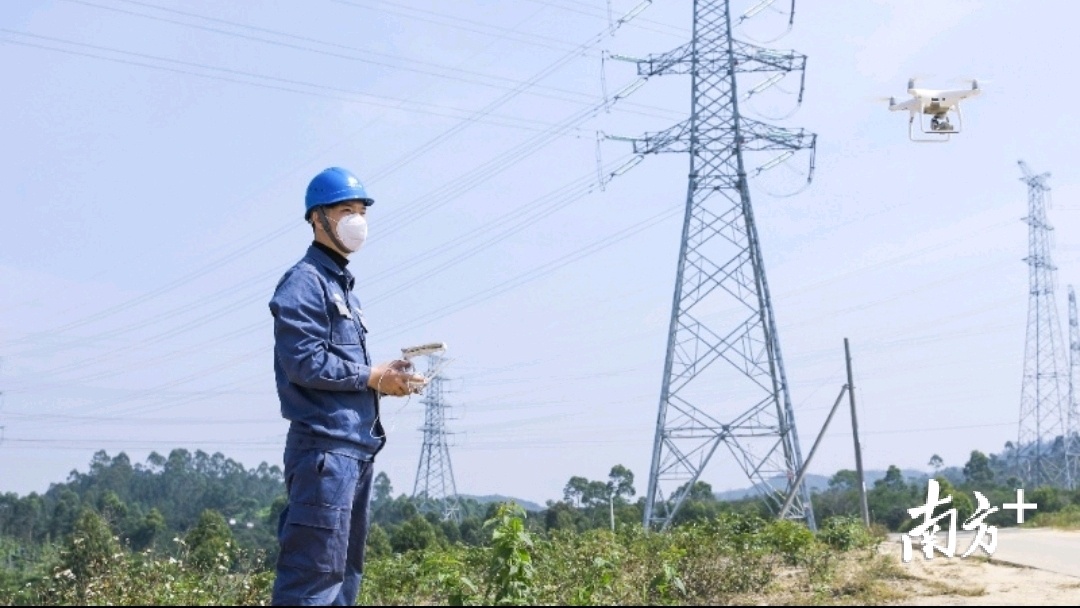

工程建设期间,该局克服重重困难,成功开展了保护性施工及跨越深茂高铁、国道、高速与河道施工。其中,跨越高铁施工只有在夜里高铁停运后的4个小时可以开展,作业时间有限,可见程度低,作业难度大。黄超潮介绍,“还有2基铁塔在岛上,施工特别困难,必须用船运输材料进岛,一旦河流涨潮,就无法施工,这些我们都研究编制了专项施工方案,抓紧时间开展作业,确保项目可以按时按质投产。”
