今年以来,潮州市大力推进45个交通重点项目建设,1至6月份完成投资23.05亿元,占年度计划投资53.5亿元的43.1%,比 2019年同期增长5.7%。
铁路建设方面,潮汕站南站房改扩建项目已全部完成站房桩基础施工,目前正在进行地下室和基础承台建设。1至6月份完成投资5484万元,占年度计划投资36.6%。潮汕站站南广场及地下停车场扩容改建工程总投资约6.8亿元,目前工程设计施工总承包已完成招标,进入规划设计方案论证阶段。粤东城际铁路潮州市区中心广场至潮汕站段已经完成预可研究报告。

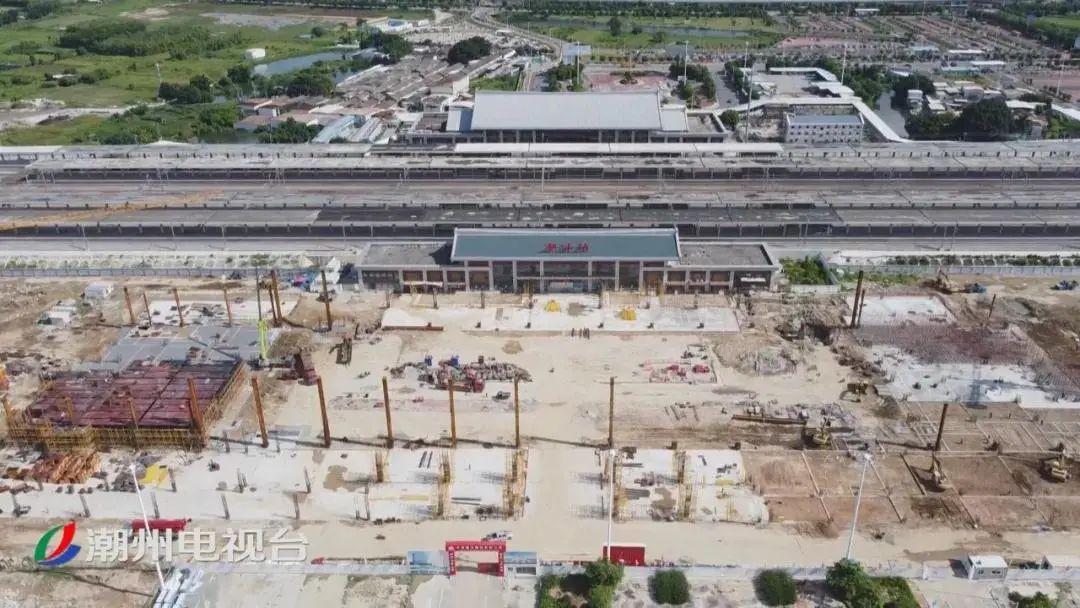

△潮汕站南站房改扩建项目
高速公路建设有序推进。1至6月份,大潮高速潮州段完成投资6.026亿元,正在加紧开展桥梁、路面、交安等工程施工,潮汕环线高速公路潮州段完成投资5.399亿元,已完成路基施工,正在开展桥梁、路面施工。宁莞高速潮州东联络线已交地部分完成清表,正在对房建工程和隧道工程进行施工。南澳联络线高速公路潮州段工程可行性研究报告已通过评审,正加快推进前期工作。同时,潮州东大道、意桂线(北山路)、省道335樟公线至高铁潮汕站连接道路新建工程等公路桥梁在建项目顺利进行,其中外环大桥及连接线工程,跨韩江特大桥完成施工栈桥搭设,正在进行桩基施工;中山大道已完工通车。省道231线意东三路拓宽改造工程等新开工项目正在加快推进前期工作。

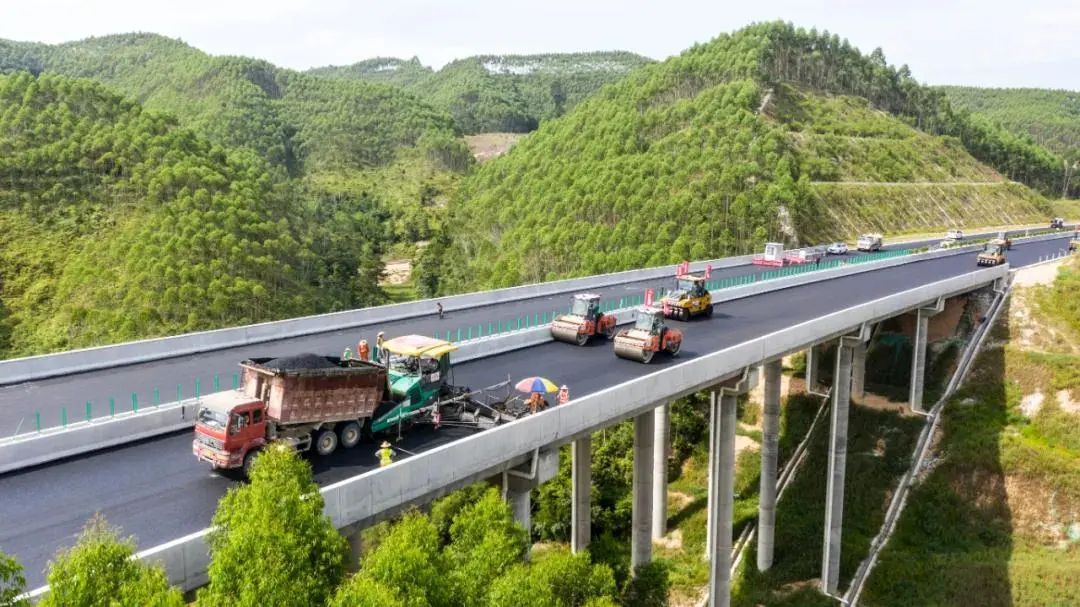

△大潮高速潮州段

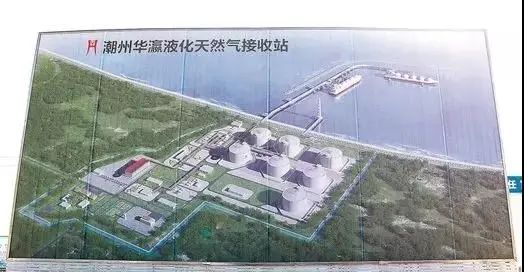

△潮州华瀛液化天然气接收站效果图
港口建设方面,潮州华瀛天然气接收站项目码头工程,已召开初步设计安全设施设计专篇审查会并获批,通航条件论证报告已完成修改并通过评审。潮州亚太公共通用码头(益海嘉里)工程,岸线申请通过交通运输部批复;华丰中天5万吨LPG码头升级改造工程,立项、环评、岸线审批、初步设计审批、施工图设计及内审已完成。
